车友路(汤山南路~汉新大道)道排工程 力争年前完成23根桩基施工
时间:2016-12-22
泉源:原创文章
宣布:本站编辑
12月,车友路(汤山南路至汉新大道)道排工程已开工一月有余,该工程主要分为朱家港排水走廊段桥梁与汤山南路至汉新大道段道排两个断面同步开展施工。现在,该项目部正在举行桩基施工、回填土方及雨污水管道装置作业,后续将开展桥梁墩柱施工、支架搭设及土方外运等道排事情。

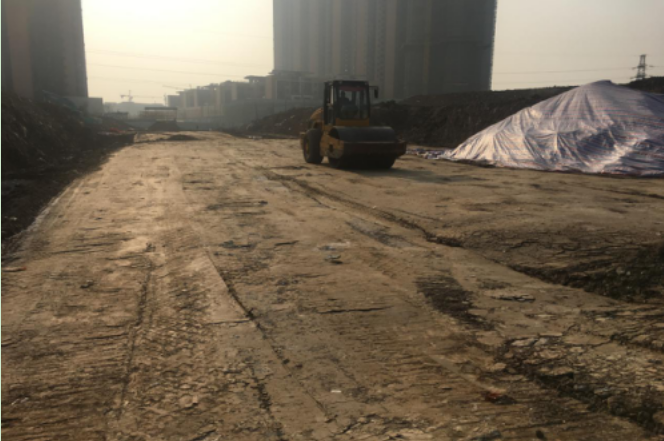

本月,该工程已完成1、2号墩台10根桩基的施工,装置雨污水管道194m、雨污水井6座,外运与回填土方26700m3,完成产值354万元。为加速工程进度,该项目部调入三台桩机同时作业,并同步准备桥梁中跨渠底的地基硬化事情,为后续支架搭设做准备。在抢抓进度的同时,该项目部严控施工质量,在对桩基两次清孔后均丈量泥浆比重及含砂率,确保施工切合规范要求。道排部分,由于施工条件限制,以及约200m现场土方量需举行校核等缘故原由,本月的土方外运量有所滞缓,道排施工主要集中在管道装置、土方回填及雨污水管道施工。
车友路(汤山南路至汉新大道)道排工程妄想下月完成桥梁支架搭设与预压、园地硬化事情,并加速推进土方外运及蹊径排水施工。年前,项目部将集中火力力争完成23根桩基的施工使命。(天创公司 张青 文/图)
