百威路(翠堤路-金花路)蹊径排水工程 因地制宜巧施工
时间:2017-08-01 泉源:原创文章 宣布:本站编辑

由天创公司认真实验的百威路(翠堤路-金花路)蹊径排水工程已于72日最先举行桩基施工,该工程共设计有种种基桩共55根,阻止2017724日,工程西区基桩施工已基本完成,东区现在已完成9基本桩的混凝土浇筑,梁厂完成预制小箱梁132片。

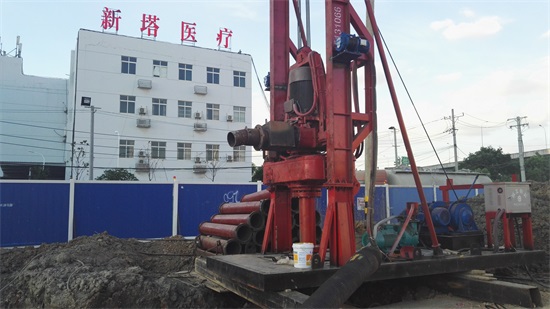

    在举行三环线桥下的施事情业时,1#墩和8#墩上方有高压线路,桥下净空高度缺乏,基桩钻进时保存清静隐患,导致了施事情业不可正常睁开,为此项目部专门召开了施工推进会追求解决步伐。项目部最终决议在三环线桥下接纳攻击钻钻进,并将此处的钢筋笼制作长度由9米调解为4.5米,而在1#墩和8#墩下则安排了两台汽车钻同时施工,其余区域仍然接纳旋挖钻施工。该计划在提高了事情效率的同时,也巧妙地解决了由于净空高度缺乏带来的清静隐患。为降低施工对周边住民出行带来的影响,该项目部选择在车流量较小的时段对蹊径举行关闭,待交通导流完成后,才最先举行钢筋笼的下放和混凝土浇筑事情。

    下一阶段,该工程将继续推进工程东区桩基施工,在包管工程质量和清静文明施工的条件下,项目部将团结施工现场的现真相形,无邪组织施工,确保按期完成各项施工使命。(天创公司熊雷 文/图)
